Bauleitplanverfahren

Ein Bauleitplanungsverfahren umfasst zwei Ebenen:

  1. Bebauungsplan (B-Plan) – regelt verbindlich auf Grundstücksebene, was auf einer Fläche gebaut werden darf und wie.
  2. Flächennutzungsplan (FNP) – zeigt grob, wo was in der Gemeinde möglich sein soll (z. B. Wohnen, Gewerbe, Grünflächen, Sondernutzung wie „Solar“).

1. Bebauungsplan

Was genau regelt der Bebauungsplan?

Der Bebauungsplan ist wie ein „Regelbuch fürs Bauen“ auf Ihrem Grundstück. Er legt rechtsverbindlich fest:

  • was gebaut werden darf (z. B. Photovoltaikanlage, Trafostation),
  • wie es gebaut werden darf (Höhe, Abstand, Gestaltung),
  • wo genau auf dem Grundstück etwas gebaut werden darf (Baugrenzen),
  • welche Schutzmaßnahmen erforderlich sind (z. B. Lärmschutz, Ausgleichsflächen, Begrünung).

Für eine PV-Freiflächenanlage wird in der Regel ein sogenanntes „Sondergebiet Photovoltaik“ ausgewiesen.

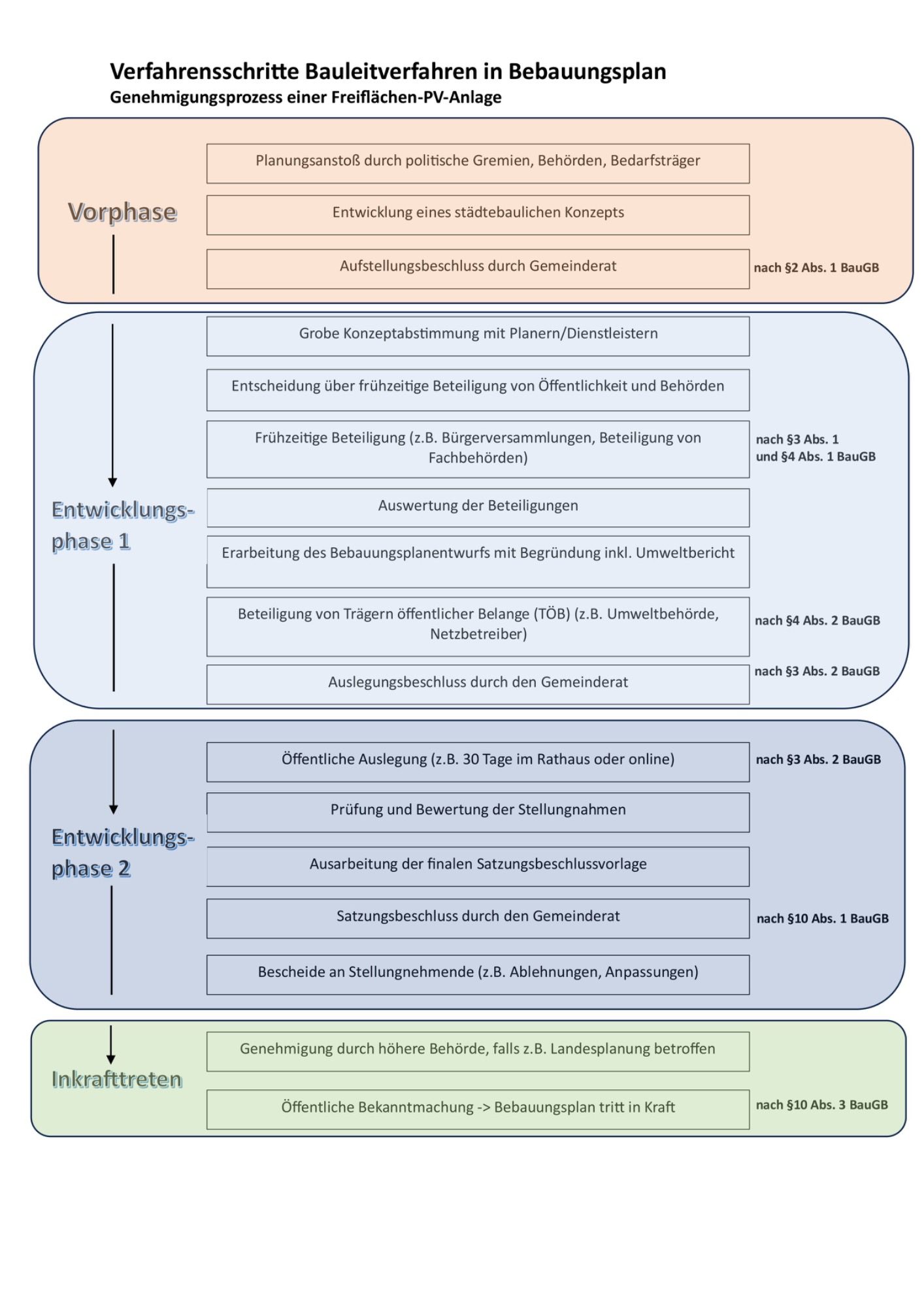

Wie läuft ein Bebauungsplanverfahren ab?

Hier ein typischer Ablauf – oft begleitet durch ein Planungsbüro:

1. Vorphase (Vorbereitung)

  • Ein Investor oder Projektentwickler kommt mit einer konkreten Idee auf die Gemeinde zu.
  • Erste Gespräche mit Gemeindeverwaltung, Grundstückseigentümer und ggf. dem Planungsbüro finden statt.
  • Die Gemeinde prüft, ob das Vorhaben grundsätzlich in Frage kommt (z. B. aus Sicht des Regionalplans, Natur- und Artenschutz).

2. Aufstellungsbeschluss

  • Der Gemeinderat beschließt: „Ja, wir machen einen Bebauungsplan für diese Fläche.“
  • Die Fläche wird damit offiziell „in die Planung“ genommen.

3. Frühzeitige Beteiligung

  • Bürger und Behörden dürfen sich frühzeitig zu den Plänen äußern.
  • Die Gemeinde informiert über das Vorhaben z. B. über Aushänge, Bürgerversammlungen oder ihre Website.

4. Entwurf des Bebauungsplans

  • Das Planungsbüro erstellt den Bebauungsplanentwurf mit allen notwendigen Unterlagen:
  • Textliche Festsetzungen,
  • zeichnerische Darstellung (Plankarte),
  • Umweltbericht (z. B. Auswirkungen auf Tiere, Pflanzen, Boden, Wasser, Klima),
  • Begründung, warum das Vorhaben raumverträglich ist.

5. Öffentliche Auslegung

  • Der Entwurf wird öffentlich ausgelegt (z. B. im Rathaus oder online).
  • Jeder darf Stellungnahmen einreichen: Bürger, Umweltverbände, Nachbarn etc.

6. Auswertung der Stellungnahmen

  • Die Gemeinde prüft alle Eingaben, passt ggf. den Plan an und dokumentiert die Entscheidungen.

7. Satzungsbeschluss

  • Der Gemeinderat beschließt den finalen Bebauungsplan als Satzung.
  • Mit der Veröffentlichung im Amtsblatt wird der Plan rechtskräftig.

Wie lange dauert das?

Ein einfaches Verfahren kann 6–9 Monate dauern, in komplexeren Fällen auch bis zu 12–18 Monate. Zeitfresser können sein:

  • Umweltgutachten,
  • Abstimmungen mit übergeordneten Behörden (z. B. Wasserbehörde, Landschaftsschutz),
  • Widerstand aus der Bevölkerung,
  • politische Diskussionen im Gemeinderat.

Welche Bedeutung hat der Bebauungsplan für Sie als Eigentümer?

  • Er schafft Baurecht. Ohne ihn darf auf der Fläche keine PV-Anlage gebaut werden.
  • Er sichert Ihr Projekt ab. Banken und Investoren benötigen ihn zur Finanzierung.
  • Er ist verbindlich. Alle Beteiligten müssen sich später daran halten (auch bei Verkauf der Fläche).
  • Er regelt die Details. Auch Ausgleichsmaßnahmen (z. B. Blühstreifen, neue Hecken) stehen dort oft drin.

Der Bebauungsplan ist das Herzstück des Bauleitverfahrens und der Schlüssel zum Baurecht für Ihre Fläche. Er wird von der Gemeinde beschlossen – ohne ihn keine Freiflächen-PV-Anlage. Als Eigentümer sind Sie zentraler Teil des Projekts, aber auch darauf angewiesen, dass Gemeinderat und Behörden mitspielen.

2. Flächennutzungsplan (FNP)

Was bedeutet eine „Änderung des Flächennutzungsplans“?

Der Flächennutzungsplan (FNP) ist so etwas wie der „Zukunfts-Stadtplan“ einer Gemeinde. Er zeigt, wo die Gemeinde sich langfristig Wohnen, Gewerbe, Landwirtschaft oder Energieprojekte vorstellen kann – allerdings nicht verbindlich für den einzelnen Bürger, sondern als internes Planungsinstrument der Gemeinde.

Wenn auf Ihrem Acker oder Ihrer Wiese eine PV-Freiflächenanlage gebaut werden soll, muss die Fläche im FNP oft von „Landwirtschaft“ in „Sondernutzung Photovoltaik“ umgewandelt werden – das nennt man:
👉 Flächennutzungsplanänderung.

Wann braucht man eine Änderung des Flächennutzungsplans?

Eine Änderung ist erforderlich, wenn:

  • Ihre Fläche im Flächennutzungsplan nicht bereits als Sondergebiet Energie oder ähnliches dargestellt ist.
  • Die geplante PV-Anlage nicht in Einklang mit der bestehenden Nutzung steht (z. B. ausgewiesene Landwirtschaftsfläche).
  • ⚠️ Ausnahme: Innerhalb eines 200-Meter-Korridors entlang von Autobahnen oder zweigleisigen Bahnstrecken ist seit 2023 keine Änderung mehr erforderlich (§ 35 Abs. 1 Nr. 8 lit. b BauGB).

Wie läuft die Änderung eines Flächennutzungsplans ab?

Die Änderung erfolgt parallel zur Aufstellung des Bebauungsplans. Es handelt sich also um ein kombiniertes Verfahren– häufig durch ein Planungsbüro betreut.

Schritt-für-Schritt-Ablauf:

  1. Anstoß durch Projektidee
  2. Beschluss zur Planänderung
  3. Erarbeitung des Planentwurfs
  4. Frühzeitige Beteiligung der Öffentlichkeit und Behörden
  5. Öffentliche Auslegung
  6. Prüfung und Einarbeitung der Rückmeldungen
  7. Feststellungsbeschluss
  8. Genehmigung
  9. Veröffentlichung

1. Anstoß durch Projektidee

  • Ein Investor oder Grundstückseigentümer schlägt eine PV-Anlage vor.
  • Die Gemeinde prüft, ob die Fläche grundsätzlich geeignet ist.

2. Beschluss zur Planänderung

  • Der Gemeinderat beschließt, dass der Flächennutzungsplan geändert werden soll.
  • Dies wird öffentlich bekannt gemacht.

3. Erarbeitung des Planentwurfs

  • Das Planungsbüro erstellt eine Änderungsskizze samt Begründung und Umweltprüfung.
  • Es wird dargestellt, warum die Fläche nun z. B. als „Sondergebiet Photovoltaik“ genutzt werden soll

4. Frühzeitige Beteiligung der Öffentlichkeit und Behörden

  • Bürger und Behörden dürfen Anregungen einbringen.

5. Öffentliche Auslegung

  • Der Entwurf der Änderung wird im Rathaus oder online veröffentlicht.
  • Innerhalb eines Monats kann jeder Einsicht nehmen und Stellungnahmen abgeben.

6. Prüfung und Einarbeitung der Rückmeldungen

  • Die Gemeinde prüft alle Hinweise und passt die Pläne ggf. an.

7. Feststellungsbeschluss

  • Der Gemeinderat beschließt die Flächennutzungsplanänderung endgültig.
  • Diese wird an die Bezirksregierung oder höhere Verwaltungsbehörde zur Genehmigung übergeben

8. Genehmigung

  • Die übergeordnete Behörde prüft, ob alle Anforderungen erfüllt sind.
  • Erst mit dieser Genehmigung wird die Änderung wirksam.

9. Veröffentlichung

  • Die Gemeinde macht die Änderung öffentlich bekannt – damit ist sie offiziell gültig.

Wie lange dauert das?

Eine Flächennutzungsplanänderung dauert in der Regel 6 bis 12 Monate, je nach Umfang, Beteiligung und Behördenlaufzeiten. Häufig wird das Verfahren zeitgleich mit dem Bebauungsplan abgewickelt – man spricht dann von einer „parallel geführten Bauleitplanung“.

Was bedeutet das für Sie als Grundstückseigentümer?

Grundvoraussetzung für Baurecht: Ohne Anpassung im FNP darf später kein Bebauungsplan erstellt werden.
Langfristige Sicherung der Nutzung: Die Fläche wird im Flächennutzungsplan als PV-Fläche dokumentiert – das ist auch für Investoren, Banken und Netzbetreiber ein starkes Signal.
Keine automatische Umwidmung: Der Prozess ist freiwillig und wird politisch entschieden.
Kein Rechtsanspruch: Auch wenn Ihre Fläche gut geeignet ist – es liegt letztlich an der Gemeinde.
